Pamban Demiryolu Hattı Köprüsü

By Elevator World | Project of the Year | Ocak 1, 2026

Okuma süresi 8 dakika

Pamban Köprüsü

BU MAKALEİ DİNLEYİN

AI'ya Genel Bakış

Pamban Köprüsü'nün Rameswaram'a olan hayati demiryolu bağlantısı, Typsa tarafından tasarlanan ve RVNL bünyesinde RBL tarafından IIT Mumbai denetimiyle uygulanan Hindistan'ın ilk dikey demiryolu ray kaldırma sistemiyle modernize edildi. Rayların bir bölümü, gemi geçişine olanak sağlamak için dört adet 35 metrelik çelik kule arasında dikey olarak yükseliyor ve Johnson Lifts, bakım için makine odalarına erişim sağlamak üzere iki kulenin içine özel kompakt asansörler tedarik etti. Zorluklar arasında beş adet önceden üretilmiş şaft bölümünün şantiye dışında imalatı, karmaşık kara ve deniz lojistiği, korozyonu önlemek için hava geçirmez ambalajlama ve yüksek rüzgarlar, tuzlu su püskürtmesi ve kısıtlı erişim koşullarında kurulum yer alıyordu. Hassas hizalama, denizcilik sınıfı malzemeler, sızdırmaz elektronikler ve güvenlik kilitleri, güvenilir çalışma ve uzun vadeli bakım kolaylığı sağladı.

Özel Amaçlı Asansörler

Johnson Lifts tarafından sunuldu

Giriş: Pamban Köprüsü'ndeki Demiryolu Hattı Hakkında

Pamban Köprüsü, Hindistan anakarası ile deniz üzerindeki Rameswaram Adası arasında hayati bir bağlantı noktasıdır. Köprü üzerindeki demiryolu hattı deniz trafiğine açıldığı için her zaman önemli bir proje olmuştur. Eskiden, gemilerin geçişi için köprüyü açmak üzere çift kanatlı bir açılır kapanır sistem kullanılıyordu. Yaşlanan altyapı ve deniz trafiğindeki artış nedeniyle, bu eski sistemin en son teknolojiyle değiştirilmesi gerekiyordu.

İspanya merkezli Typsa tarafından tasarlanan ve RVNL'nin rehberliğinde RBL tarafından (IIT Mumbai tarafından denetlenerek) uygulanan Hindistan'ın ilk dikey demiryolu ray kaldırma sistemi, önceki sistemin yerini almak üzere tercih edildi. Bu sistemde, gemilerin altından geçebilmesi için demiryolu rayının bir bölümü dikey olarak kaldırılıyor.

Demiryolu hattının bu bölümü, hattın her iki tarafında ikişer tane olmak üzere toplam dört adet 35 metre yüksekliğindeki çelik kule arasında yer almaktadır. Bu kulelerin tepesinde, demiryolu raylarını dikey olarak kaldırmak için kullanılan makinelerin bulunduğu makine daireleri bulunmaktadır.

Johnson Lifts, köprünün her iki tarafında bulunan dört kuleden ikisinin içine özel olarak tasarlanmış asansörler sağlayarak bu prestijli projenin bir parçası olmaktan gurur duyuyor. Bu asansörler, düzenli bakım ve denetimler için en üstteki makine dairelerine erişimi mümkün kılıyor.

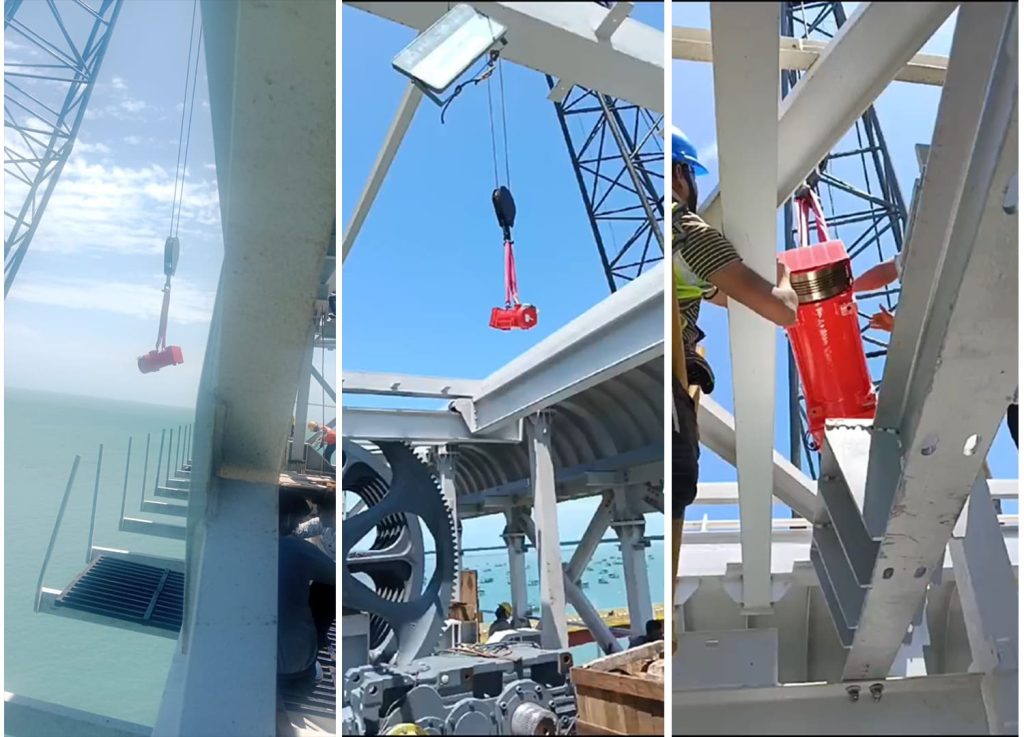

Motorun vinçler kullanılarak denizin üzerine kaldırılması.

Denizde Çığır Açan Bir Çözüm

Bu proje, Hindistan altyapısında bir ilk olma özelliğini taşıyor; Johnson Lifts, dalgalı denizde bulunan kulelerin içi boş çelik şaftlarına kompakt asansörler tasarlayıp kurdu. Her asansör, standartlara uygun olarak üç seviyede duracak şekilde tasarlandı: zemin seviyesindeki en alt kat, birinci kat (acil çıkış kapıları) ve en üst kat (makine dairesi). En alt kat, asansör şaftına nem girmesini önlemek ve böylece asansör ekipmanını korozyondan korumak için benzersiz bir şekilde iki kapıyla tasarlandı: bir standart asansör kapısı ve özel hava geçirmez şaft kapısı.

Bu asansör sistemi sadece bir ulaşım aracı değil, aynı zamanda köprünün ömrünü uzatma stratejisinin ayrılmaz bir parçasıdır ve zorlu hava koşullarında bile teknisyenler için hızlı ve güvenli erişim sağlar.

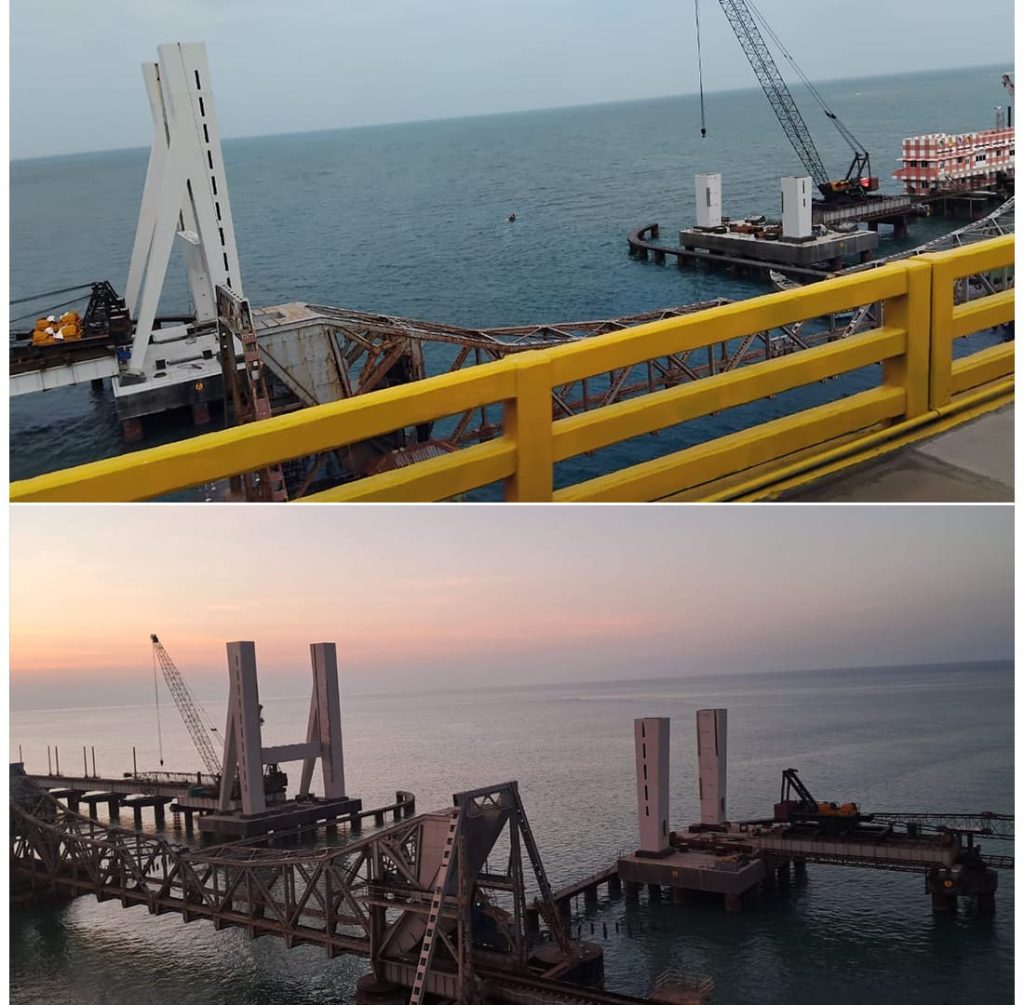

Asansör kuyusu yapımının farklı aşamaları

Proje Zorlukları

Bu proje, aşağıda listelenen karmaşık zorluklarla karşı karşıyaydı:

1. Üretim Karmaşıklığı

Her bir çelik kule, hem yapısal destek hem de asansör boşluğu olmak üzere iki amaca hizmet ediyordu. Beş devasa, önceden üretilmiş bölümden oluşuyorlardı ve bunlar üst üste istiflenmişti; en üstteki bölüm ise makine dairesine bağlanıyordu.

Köprü şantiyesindeki sınırlı alan nedeniyle tüm bölümler, şantiyeden 75 km uzaklıktaki Chatrakudi'de bulunan özel bir atölyede imal edildi ve kaynaklandı. Kaynak, braket konumlandırma, dikeylik doğrulaması, deneme montajı, kılavuz rayların, iniş kapılarının, kaldırma makinesinin vb. montajı için braket deliklerinin açılması, milimetre hassasiyetinde şantiye dışında tamamlanmak zorundaydı. Asansör kabinini veya karşı ağırlığı destekleyecek her braket, atölyeden ayrılmadan önce deneme montajı yapılarak hizalandı; çünkü şantiyeye ulaşıldığında hata veya son dakika ayarlamalarına yer yoktu.

2. Ulaşım ve Lojistik Karmaşıklıkları

Malzemeler Chennai fabrikasından asansör kuyularından 7 km uzaklıktaki depolama alanına gönderildi. Tüm malzemeler, aşındırıcı ortama dayanacak şekilde hava geçirmez ambalajlardaydı. Bileşenler üzerindeki en ufak bir paslanma bile, denizde yapılan nihai kurulum nedeniyle zaman çizelgesine ve tüm projeye önemli ölçüde zarar verebilirdi.

Yukarıda açıklandığı gibi, malzemeler tersanede imal edildi ve kaynaklandı. Beş imal edilmiş parçayı köprünün asıl yerine taşımak lojistik bir bulmacaydı:

  • Asansör bileşenleri malzemeleri ilk olarak ağır ticari araçlar kullanılarak depolama alanından kıyıya karayoluyla taşındı.
  • Oradan itibaren, her şey ticari araçlardan teknelere dikkatlice yüklenip deniz yoluyla kurulum sahasına taşınmak zorundaydı.
  • Vinçler ve kaldırma araçları, ağır parçaların gemiden kurulum sahasına indirilmesi sırasında hiçbir şeyin zarar görmemesini sağlayacak şekilde, azami özenle taşınmasında kullanıldı.
  • Bu uzun süreç boyunca bileşenlerin korozyondan korunmasının sağlanması da son derece önemliydi. Bu nedenle, her bileşen hava geçirmez, su koşullarına dayanıklı kaplara paketlendi ve sahada ihtiyaç duyulana kadar güvenli bir şekilde saklandı.

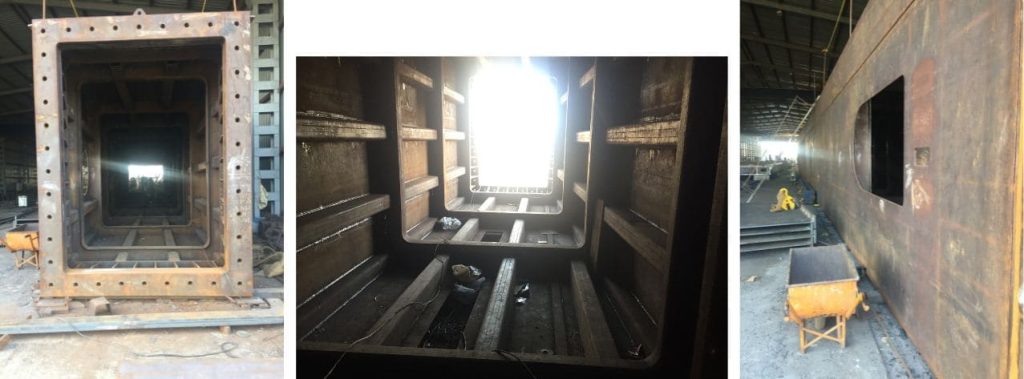

Tersanede şaft yapısının imalatı

3. Hava Koşulları ve Saha Kısıtlamaları

Köprünün denize bakan konumu, aşağıdakiler de dahil olmak üzere öngörülemeyen zorluklar ortaya çıkardı:

  • Şiddetli rüzgarlar, tuzlu su püskürtmesi ve beklenmedik sağanak yağışlar, kurulum programlarını sık sık aksattı.
  • Şantiye alanına ulaşmak için, alet ve ekipman taşırken şiddetli yüzey rüzgarları altında dar geçitlerden geçmek gerekiyordu; bu da güvenlik ve koordinasyonu son derece önemli kılıyordu.
  • Yüksekte ve deniz üzerinde çalışmaktan kaynaklanan riskler, kurulum ekibine özel güvenlik eğitimi verilerek azaltıldı.

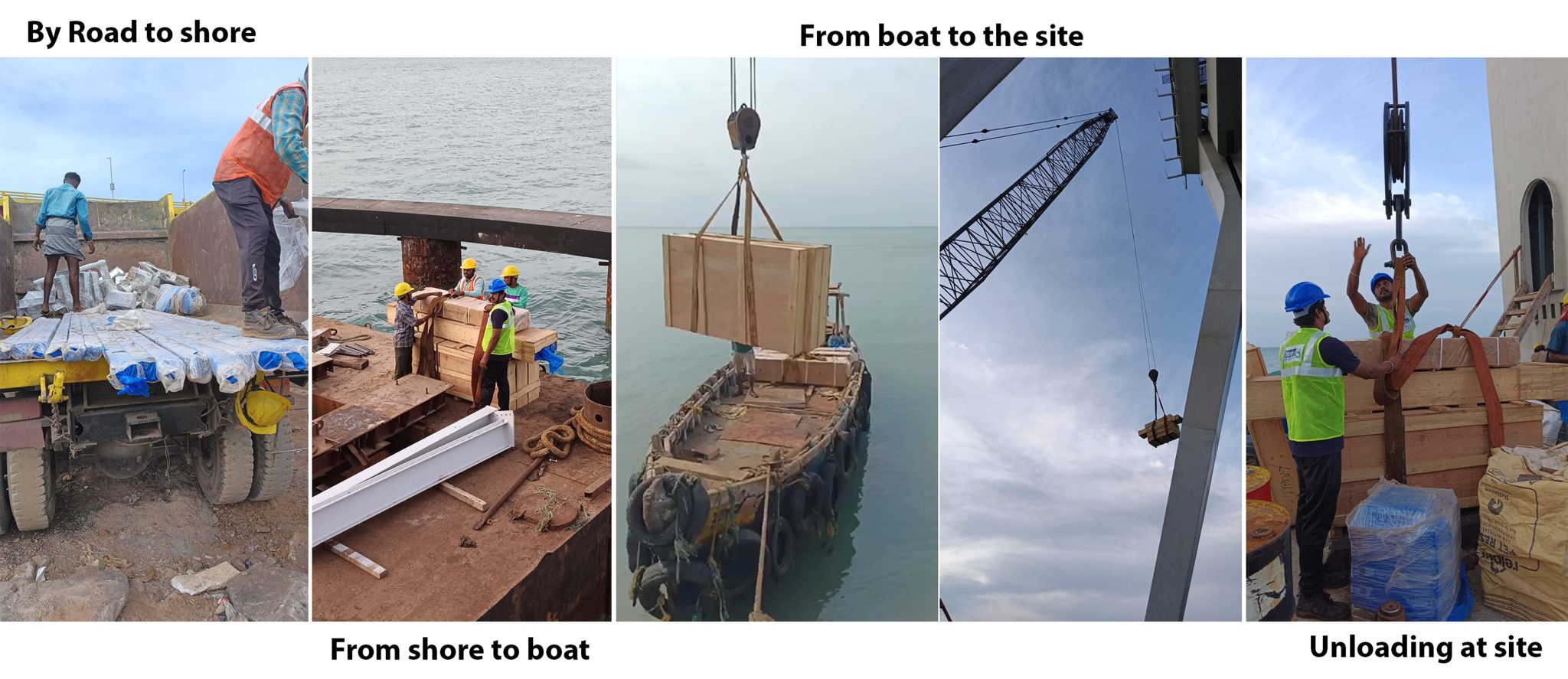

Malzemelerin yer değiştirilmesi

Kurulumda Hassasiyet

Bu proje, emsalsiz bir planlama ve sıfır hata ile gerçekleştirildi:

  • Tüm şaft bölümleri önceden monte edilmişti ve hava koşullarına dayanıklı yapısal taban nedeniyle sahada kaynak yapılması mümkün olmadığından, sahada sadece montaj çalışmalarına izin verildi.
  • Asansör bağlantı braketlerinin montajına başlamadan önce şaftın beş bölümünün de kusursuz bir şekilde hizalanması gerekiyordu.
  • Yüksek hassasiyetli aletler kullanılarak, araç ve karşı ağırlık braketleri daha önce deneme amaçlı takıldıkları gibi tam olarak sabitlendi.

Bu sayede asansörün en ufak bir hizalama hatası olmadan sorunsuz çalışması sağlandı.

Çelik bir yapının sınırları içinde bile Johnson Lifts, ulusal ve uluslararası güvenlik standartlarına sıkı sıkıya bağlı kalarak kablo yönlendirmesini, karşı ağırlık yerleştirmeyi ve emniyet kilitlerinin kurulumunu başarıyla gerçekleştirdi.

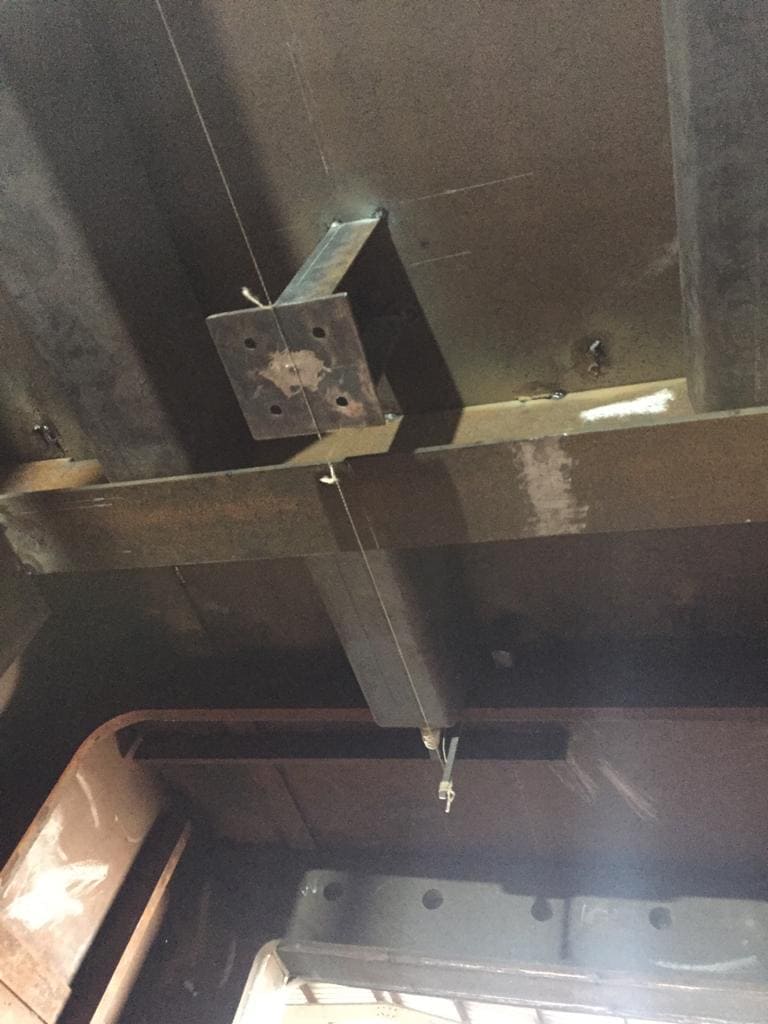

Şaft imalatı sırasında tesisat kılavuz braketinin konumlandırılması

İleri Teknoloji Kullanımı

Bunlar, bir binada bulabileceğiniz tipik asansörler değil. Her bir bileşen, sert kıyı ortamına uyarlanmak zorunda kaldı:

  • Paslanmaya ve korozyona karşı dayanıklılık için denizcilik sınıfı malzemeler kullanılmıştır.
  • Tüm kablolama ve elektronik aksamlar, tuz, nem veya rüzgarın neden olabileceği darbe/hasarlardan korunmak için yalıtılmış ve hava koşullarına karşı korunmuştur.
  • Güvenlik kilitleri ve limit anahtarları, dışarıdaki hava koşulları aşırı olsa bile asansörün her katta doğru şekilde durmasını sağlar.

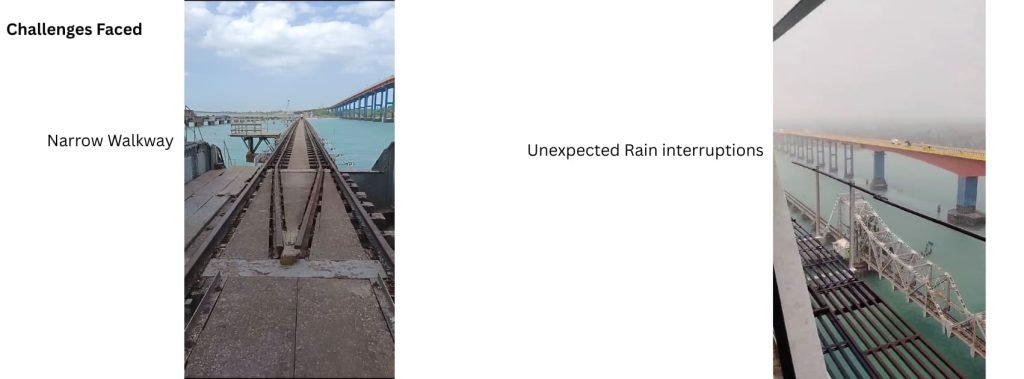

Karşılaşılan zorluklar

Katkımızın Benzersiz Yönleri

Johnson Lifts'in bu projedeki rolü, sadece asansör tedarik etmekten çok daha öteye gidiyor. Bu, tamamen özelleştirilmiş, sıfırdan inşa edilmiş ve çok özel bir gereksinimi çözmek için tasarlanmış bir asansör çözümüydü; bu gereksinim, gerçek dünyada karşılaşılan birçok soruyu ortaya çıkarıyordu:

  • Çelik köprü kulelerinin içine sığan ve zorlu, açık deniz koşullarında güvenilir bir şekilde çalışan kompakt bir asansör sistemi tasarlamak; böylece aşırı ortamlarda bile güvenli erişimin mümkün olduğunu kanıtlamak.
  • İmalat sonrası şaft ve asansör lojistiğinin yönetimi. Köprü sahasındaki kısıtlamalar nedeniyle, tüm imalat ve denemeler saha dışında yapıldı. Johnson Lifts, önceden üretilmiş bileşenlerin hem karayolu hem de deniz yoluyla taşınmasını koordine ederek, parçaların cıvata ve somunla montaja hazır, mükemmel durumda sahaya ulaşmasını sağladı.
  • Teslim edilen malzemeleri paslanmaya ve hasara karşı korumak için, uzun süreli depolama sırasında her bir parçayı hava geçirmez, hava koşullarına dayanıklı kaplara dikkatlice paketlemek.
  • Son derece hassas bir bölgede hava koşullarına bağlı zorluklarla başa çıkmak. Denize bakan konum, yüksek rüzgarlar, tuzlu hava ve ani yağmurlar anlamına geliyordu. Tasarımdan, malzeme seçimine ve kurulumdan güvenlik eğitimine kadar her adım dikkatlice incelendi.

Bu projenin çeşitli nedenlerle öne çıktığına inanıyoruz:

  • Asansörlerimiz, Hindistan'daki ilk dikey asansörlü demiryolu köprüsünün işletimi ve bakımında hayati bir rol oynayarak uzun vadeli performansını sağlamaktadır.
  • Bu proje, zorlu koşullar altında yenilikçiliğin, öngörünün ve titiz uygulamanın mükemmel bir karışımını gerektiriyordu.
  • Tahmin edilemeyen hava koşulları ve zorlu lojistik koşullarına rağmen, tüm süreç kalite veya güvenlikten ödün vermeden tamamlandı.

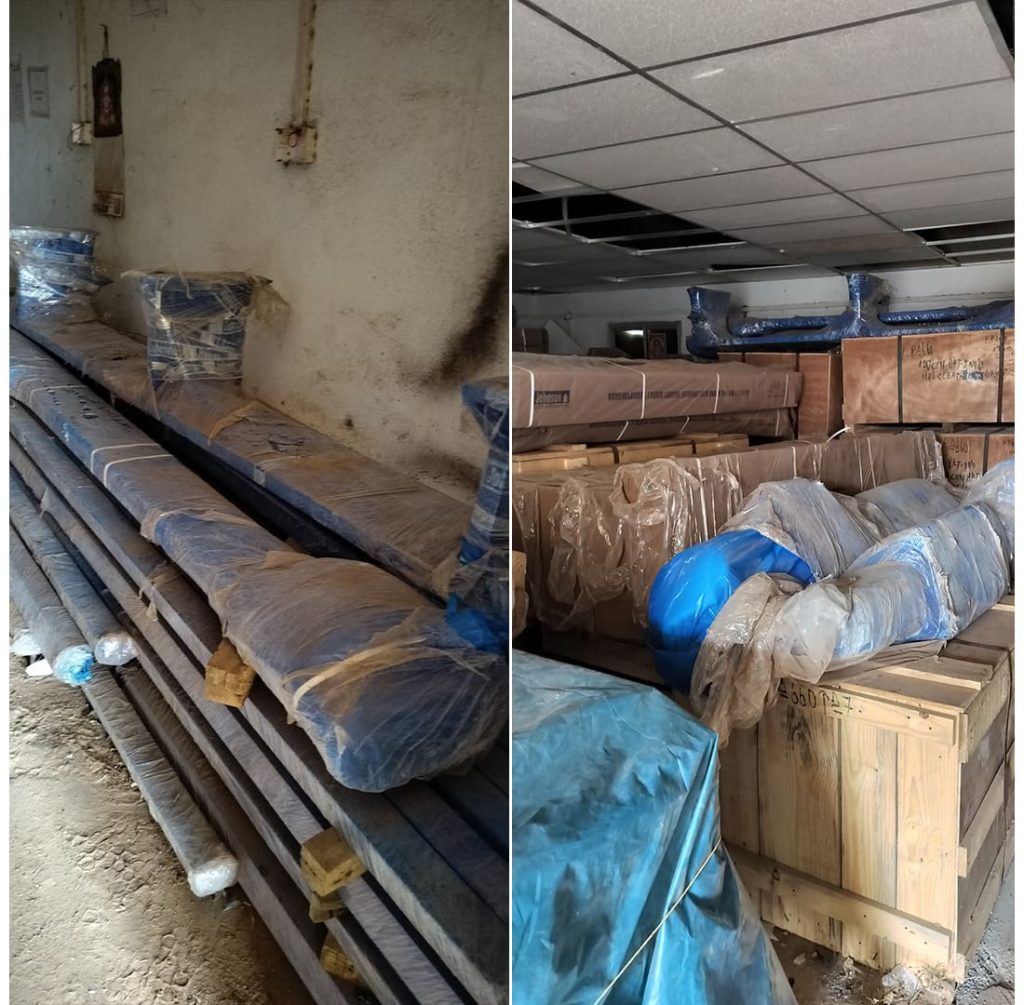

Hava geçirmez ambalaj ile malzeme depolama

İlerlemenin Ortağı

Johnson Lifts olarak, altyapı gelişimine katkıda bulunan fırsatlara her zaman açığız. Bu dönüm noktası niteliğindeki projede önemli bir rol oynamış olmaktan büyük gurur duyuyoruz; bu proje, akıllı tasarım, titiz planlama ve özverili işçilikle desteklenen, ortak bir hedef doğrultusunda bir araya gelen kararlı ekiplerin neler başarabileceğini hatırlatıyor.
